在技术领域的职业旅程,从一线的软件工程师一路做到 CTO。在目前的岗位上,每月、每季度都要评估各职能同事的效率:开发、设计、QA、DevOps,以及跨职能团队。久而久之,得出一个清晰的结论:传统的工程指标——如速率、故事点,甚至代码行数——往往无法呈现全局。它们本身并非“坏”指标,却可能把团队带偏;其价值完全取决于我们如何使用。只有把这些指标放在真实业务结果(如客户价值、上市时间、系统稳定性或成本效率)的坐标系里,它们才有意义。战术层面,它们能帮助我们诊断模式、发现瓶颈、追踪改进;但若直接当作战略指标,则常常误导方向、扰乱节奏。以速率(velocity)为例。它可以用来预测迭代范围或发现交付异常,可一旦成为衡量生产力的唯一标尺,团队就会开始“注水”估算、减少协作,甚至陷入“货物崇拜”式的敏捷。见过太多团队忙着把图表做得漂亮,产品却停滞不前。代码行数也一样。它在代码波动分析或异常激增检测时有用,却说明不了代码是否清晰、可维护,抑或对业务有无贡献。10 行的精妙方案,永远比 1000 行的权宜之计更有价值。因此,我们仍需要这些指标,但应把它们当“仪器”,而非“罗盘”。真正的罗盘永远是业务结果,以及我们必须不断自问的问题:我们是否在交付价值?与上一季度相比,我们是否更快、更好、更安全、更省钱?指标应在战术层帮助我们提出更好的问题,而不是在战略层分散注意力。
OST 影响模型
“到底哪些指标更有价值?”——这个问题很复杂。我不相信任何单一框架能够完美适配,但在真实语境下,把若干框架 thoughtful 地组合起来,能带来更清晰的视野,并助力长期结果。
确实使用 DORA(DevOps 研究与评估)指标,但会加以调整。DORA 是一个强大且经过实证研究的框架,尤其适用于通过“部署频率”“变更前置时间”等指标评估 DevOps 绩效。然而,它天生聚焦运维卓越,对更广范围的产品或业务影响并不足够。
为了获得更完整的视角,通常在战术层指标(如 DORA)之外,引入 SPACE 框架的原则——该框架围绕开发者/团队的满意度、幸福感、协作与流动效率构建。这些维度让技术数据与人因、系统性指标取得平衡,提前暴露倦怠、竖井或摩擦信号。

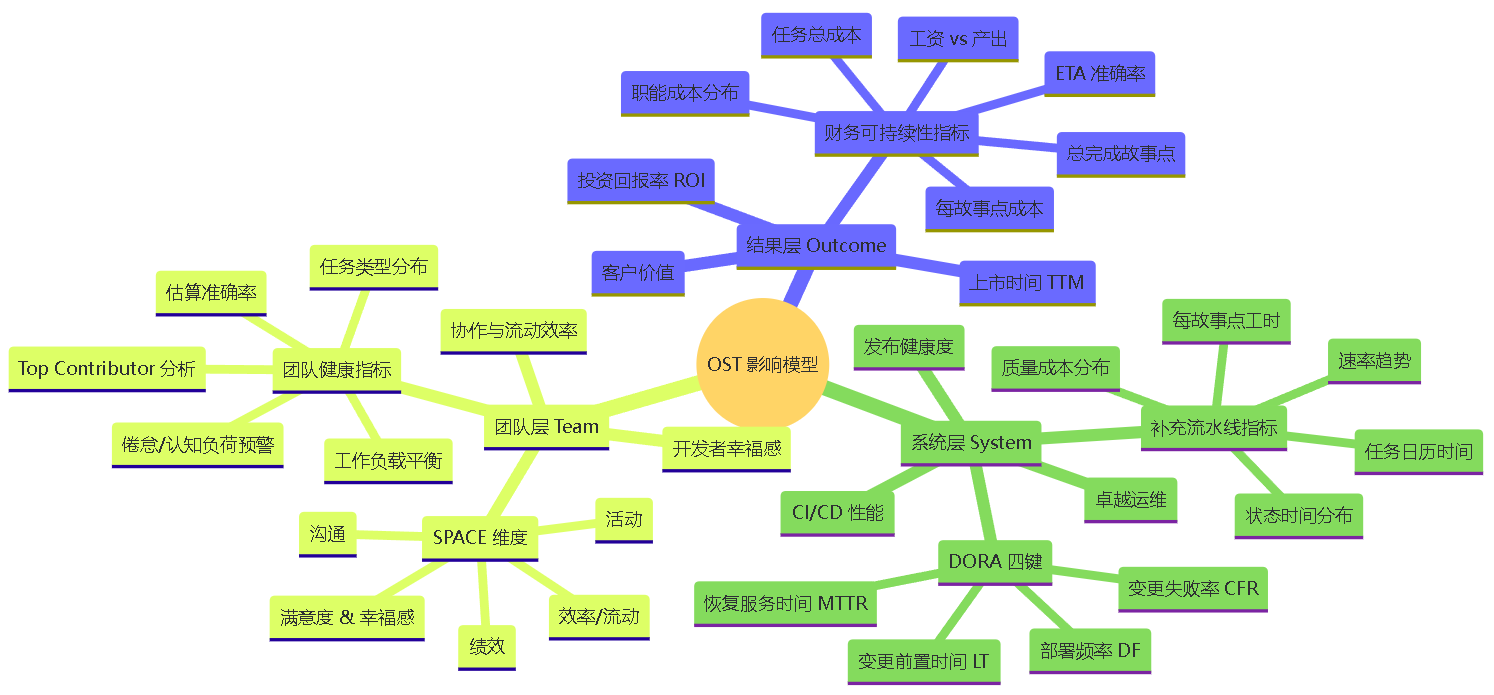

最终,我推荐从三个层面审视工程绩效,我称之为 OST 影响模型(Outcome-System-Team)。该模型支撑我所说的“结果驱动的开发”——以影响为牵引的研发。三个层面如下:
- 结果层(Outcome)——客户影响、ROI、上市时间
核心问题:我们是否交付了驱动业务价值的“正确的事”?
在该层,我们追踪能反映“是否在做正确的事”的指标,包括:
- 总完成故事点——衡量产出
- 故事点成本效率——名义成本与有效成本的对比
- ETA 准确性——实际交付与初始预估的偏差
- 每个故事点的成本——评估财务可持续性
- 任务总成本——与项目挂钩的真实工程花费
- 工资支出 vs 产出——监测团队支出是否与交付影响匹配
- Dev/QA/分析师成本占比——确保成本在各职能间合理分布
- 系统层(System)——卓越运维、CI/CD 性能、发布健康度
核心问题:我们的运营是否高效?
这里正是 DORA 大显身手的地方,同时结合架构指标与事件响应数据:
- 速率趋势——发现交付放缓、加速或不稳
- 完成任务数——衡量吞吐量与执行节奏
- 任务日历时间——识别延迟、瓶颈与低效
- 每故事点工时——揭示隐藏开销或估算偏差
- 故事点估算准确率——确保估算基于历史现实
- 平均任务成本——用作预算与 ROI 分析的基线
- 开发成本与每故事点开发成本——工程成本效率指标
- QA/分析师/评审总成本——了解质量与验证投入
- 任务状态时间分布——分析任务在各状态(阻塞、进行中、待发布)的耗时
- 团队层(Team)——团队情绪、工作满意度、整体状态
核心问题:我们的工程师是否具备成功的条件?
在这一层,引入 SPACE、团队健康调研与敬业度指标:
- 每人故事点——评估个人贡献模式
- 每人任务数——衡量工作负载平衡
- 每任务工作时长——提示认知负荷或潜在倦怠
- 平均日历时间(TTM)——帮助暴露依赖或系统性延迟
- 任务类型分布(缺陷、技术债、规划等)——了解精力与预算流向
- 按角色故事点成本(开发、QA、分析师)——角色级成本效率
- 核心贡献者分析——识别过度依赖或利用不足
- 团队在各工作流状态中的耗时——发现协作断裂点
- 故事点估算准确率——再次强调基于历史的现实估算
务必记住:任何指标孤立地看都无意义。真正的价值来自于把 DORA 这类战术指标与战略结果关联,形成工程工作与企业影响之间的反馈闭环。我相信,真正的工程领导力就体现在这里。
最常见难题:根治 ETA 失灵
经验告诉我,最顽固的痛之一便是“预估交付时间(ETA)”频频失守。团队普遍低估 30–60%,信任被消耗,士气被打击。为解决这个问题,通常采用一种被敏捷社区视为“反模式”的诊断法。某次,短期统计了工程师“每故事点工时”的基线比率——目的不是微观管理,而是建立基于现实的转换因子。当团队用点数估算时,能用该因子生成更可预测的 timeline。稳定性让我们得以诊断根因:认知负荷过重。估算问题只是症状。借助新的可预测性,我们重构了组织,把团队与更小、更聚焦的“团队级”软件边界对齐。结果立竿见影——ETA 准确率进入 80–120% 区间。
AI + O-S-T 三层 + 通用底座共四条线梳理
1.Outcome 层:让业务结果与工程信号同频
需求价值预评估
AI 能力:NLP 语义聚类 + 历史 ROI 回归 → 自动给 PB/用户故事打出“潜在业务价值分”。
工具举例:Jira 插件 “AI Value Score”、自训 XGBoost+TF-IDF。
人-机协同:PO 仍做最终拍板,AI 把 80% 低价值需求挡在 Sprint 门外。
财务性指标实时预测
AI 能力:时间序列预测(Prophet、NeuralProphet)基于故事点、并发度、假期因子 → 输出“ETA 概率区间”与“成本置信带”。
收益:把“30-60% 低估”压缩到 ±10%,替代经验式“人月系数”。
2.System 层:把 DORA 四键从“事后统计”变“事前干预”
变更失败率 CFR 预测
AI 能力:代码 diff → 抽象语法树+图神经网络(GNN)→ 输出“上线后 24h 内回滚概率”。
工具:微软 ADO “Code-with-Confidence”、开源 DeepCFR。
用法:PR 阶段自动 block 高风险变更,要求额外 Review 或灰度。
部署频率 / Lead Time 瓶颈定位
AI 能力:Pipeline trace 日志异常检测(LSTM AutoEncoder)→ 精确到“哪条 Stage 持续劣化”。
收益:把“这周感觉变慢”量化成“Stage-3 平均增长 18 min,占比 42%”。
<font size="3">智能回滚 & 自愈
AI 能力:实时监控指标 → 多变量异常检测(Twitter ADTK、Facebook Kats)→ 触发自动回滚脚本。
结果:MTTR 从小时级降到分钟级,满足 DORA 精英组 ( |
|
|
|
相关推荐
|
|
