RabbitMQ介绍

RabbitMQ是基于Erlang语言开发的开源消息通信中间件,官网地址:
Messaging that just works — RabbitMQ
接下来,我们就学习它的基本概念和基础用法。
安装

在安装命令中有两个映射的端口:

  • 15672:RabbitMQ提供的管理控制台的端口
  • 5672:RabbitMQ的消息发送处理接口
安装完成后,访问 http://127.0.0.1:15672即可看到管理控制台。首次访问需要登录,默认的用户名和密码在配置文件中已经指定了。
登录后即可看到管理控制台总览页面:

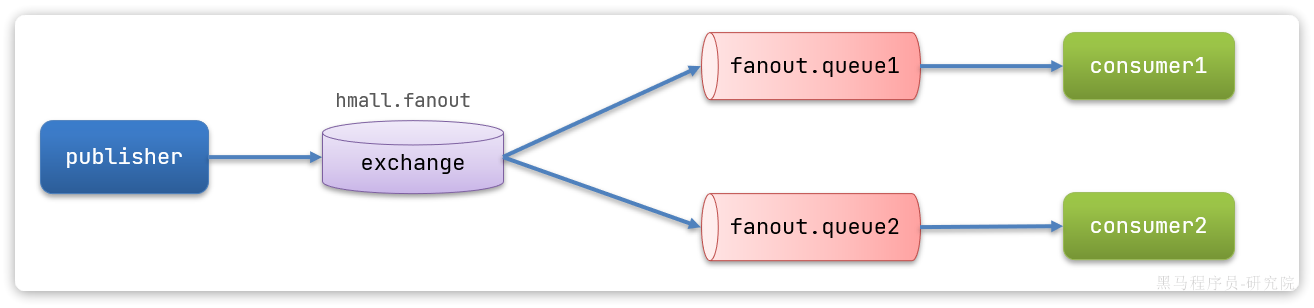

RabbitMQ对应的架构如图:

其中包含几个概念:

  • publisher:生产者,也就是发送消息的一方
  • consumer:消费者,也就是消费消息的一方
  • queue:队列,存储消息。生产者投递的消息会暂存在消息队列中,等待消费者处理
  • exchange:交换机,负责消息路由。生产者发送的消息由交换机决定投递到哪个队列。
  • virtual host:虚拟主机,起到数据隔离的作用。每个虚拟主机相互独立,有各自的exchange、queue
上述这些东西都可以在RabbitMQ的管理控制台来管理,下一节我们就一起来学习控制台的使用。
收发消息

交换机

打开Exchanges选项卡,可以看到已经存在很多交换机:

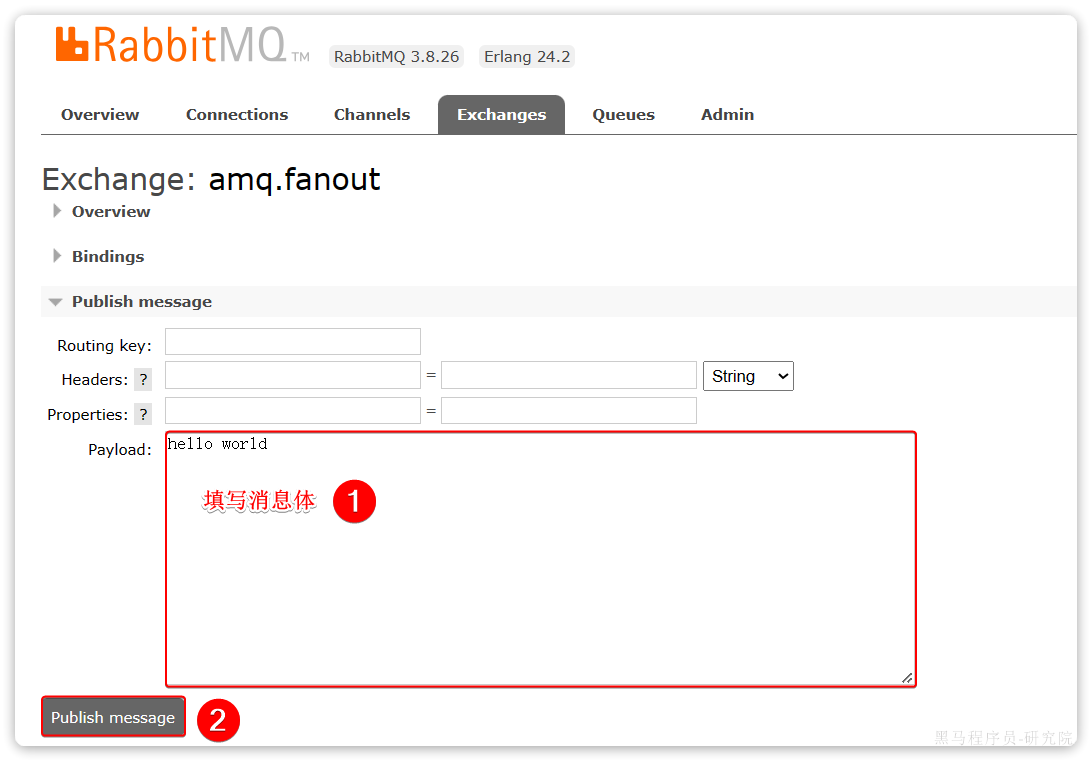

点击任意交换机,即可进入交换机详情页面。仍然会利用控制台中的publish message 发送一条消息:

这里是由控制台模拟了生产者发送的消息。由于没有消费者存在,最终消息丢失了,这样说明交换机没有存储消息的能力。
队列

打开Queues选项卡,新建一个队列:

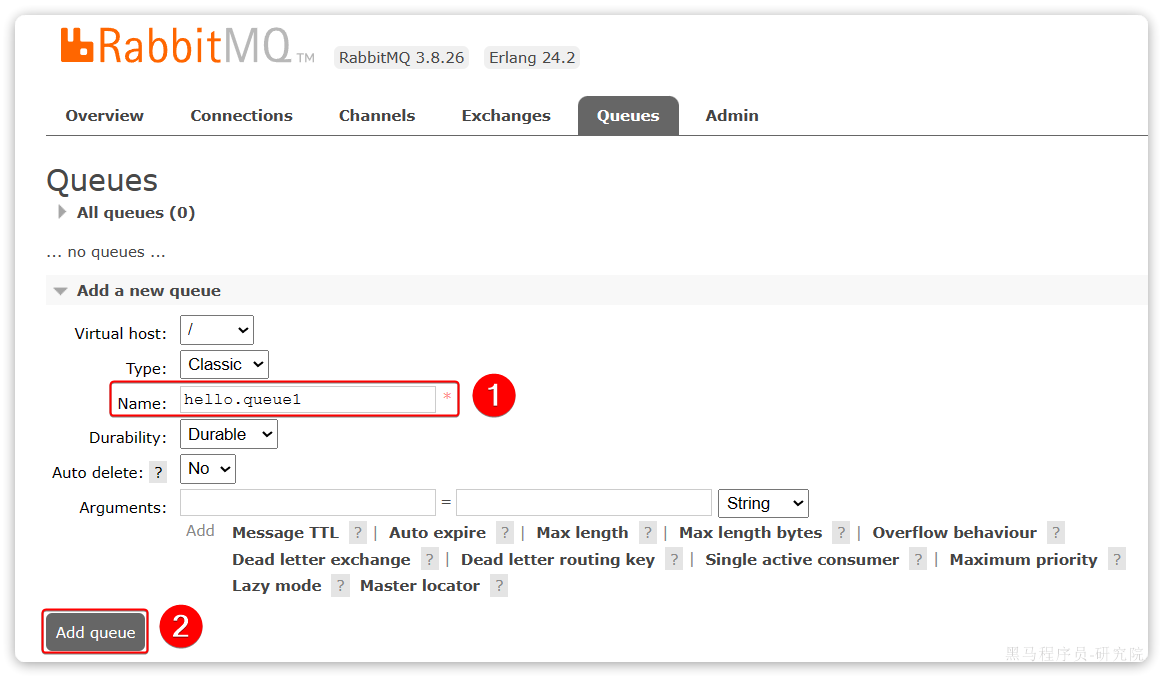

命名为hello.queue1:

再以相同的方式,创建一个队列,密码为hello.queue2,最终队列列表如下:

此时,再次向amq.fanout交换机发送一条消息。会发现消息依然没有到达队列!!
怎么回事呢?
发送到交换机的消息,只会路由到与其绑定的队列,因此仅仅创建队列是不够的,还需要将其与交换机绑定。
绑定关系

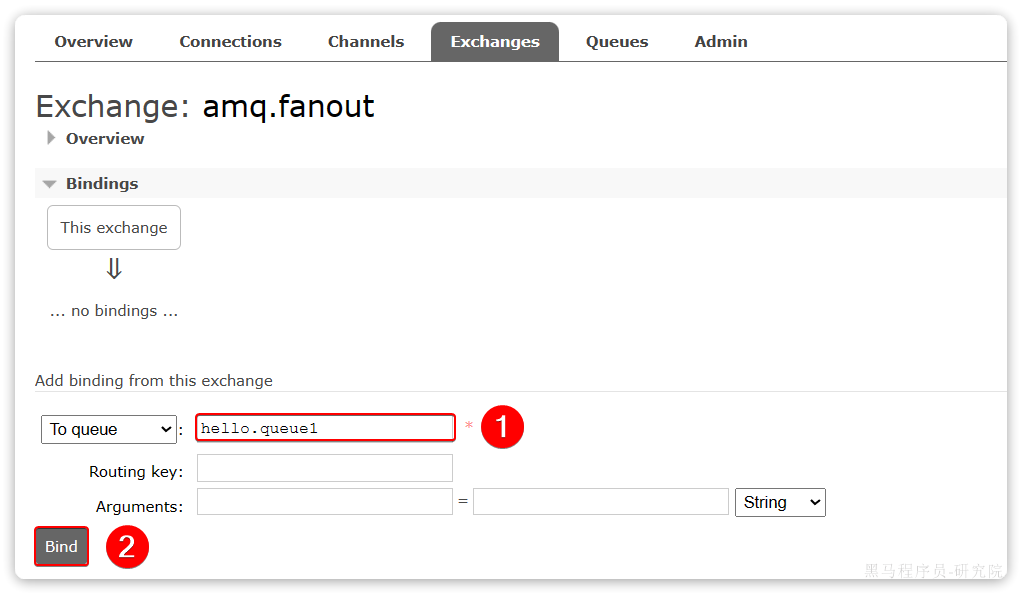

点击Exchanges选项卡,点击amq.fanout交换机,进入交换机详情页,然后点击Bindings菜单,在表单中填写要绑定的队列名称:

相同的方式,将hello.queue2也绑定到改交换机。
最终,绑定结果如下:

发送消息

再次回到exchange页面,找到刚刚绑定的amq.fanout,点击进入详情页,再次发送一条消息:

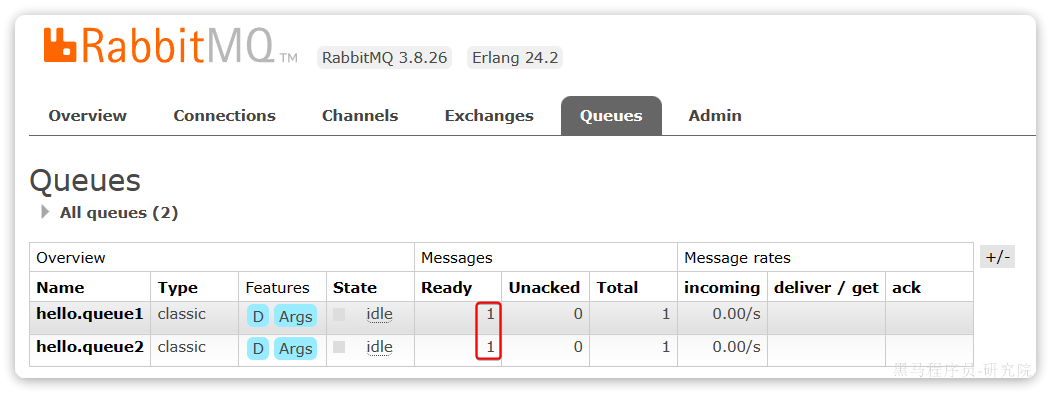

回到Queues页面,可以发现hello.queue中已经有一条消息了:

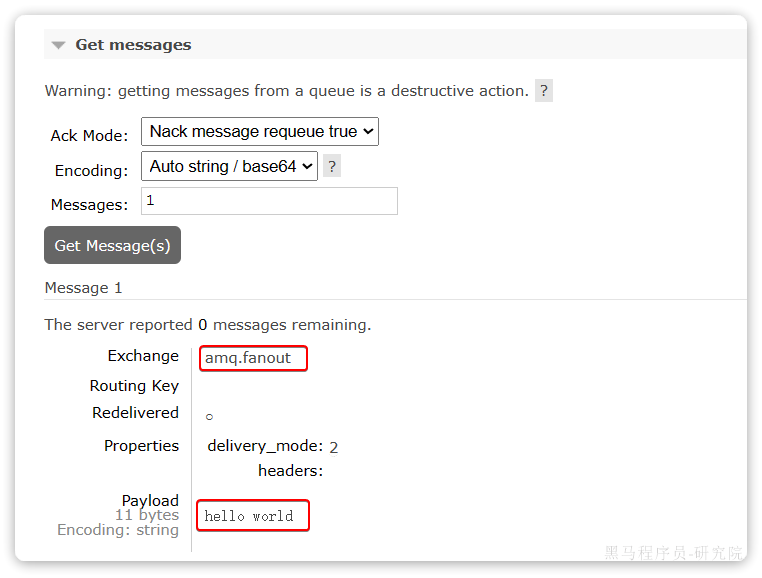

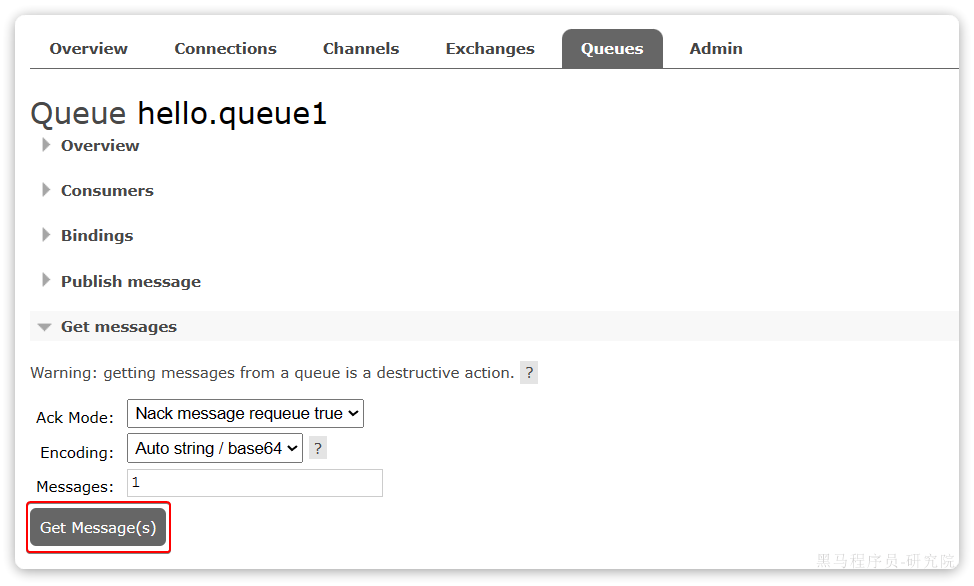

点击队列名称,进入详情页,查看队列详情,这次我们点击get message:

可以看到消息到达队列了:

这个时候如果有消费者监听了MQ的hello.queue1或hello.queue2队列,自然就能接收到消息了。
数据隔离

用户管理

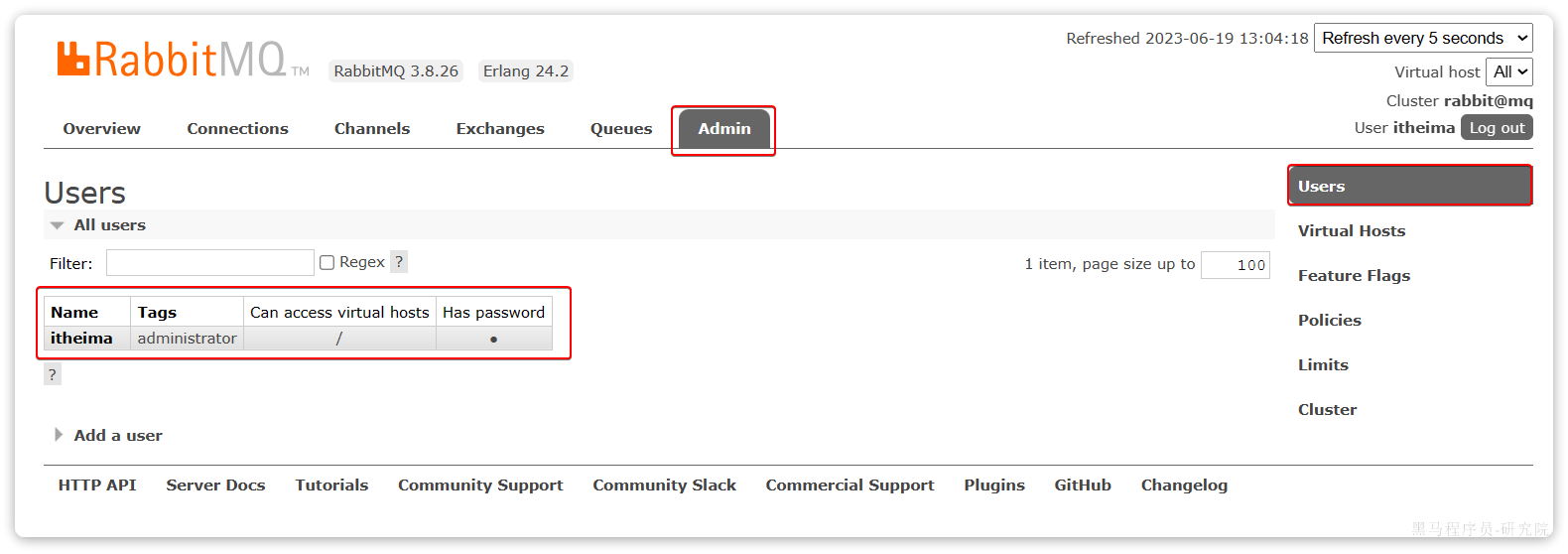

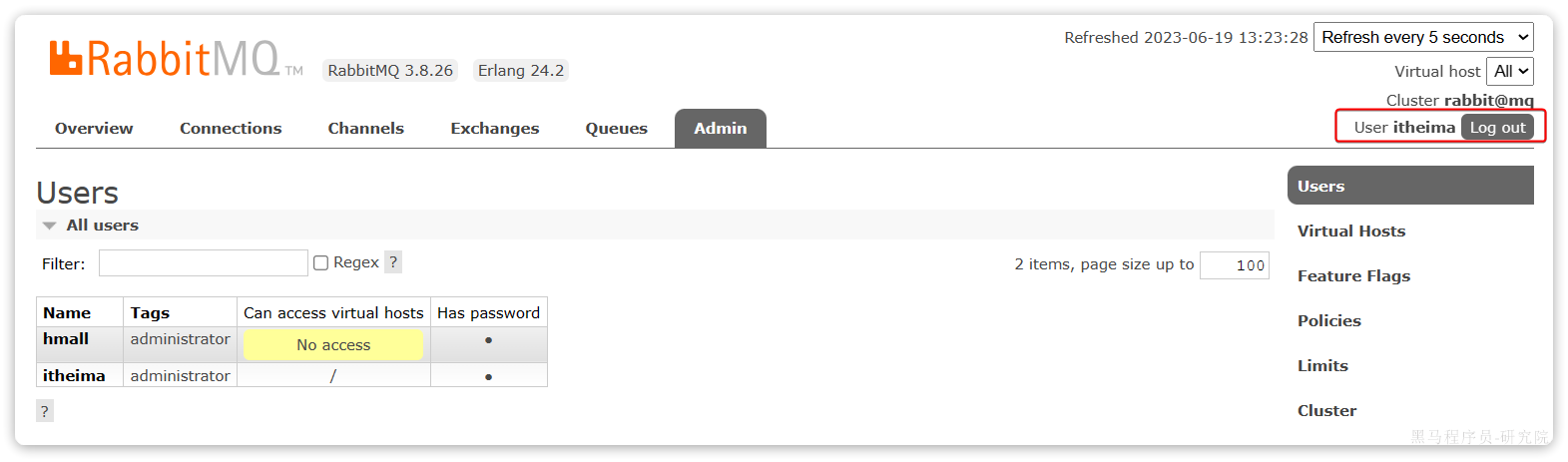

点击Admin选项卡,首先会看到RabbitMQ控制台的用户管理界面:

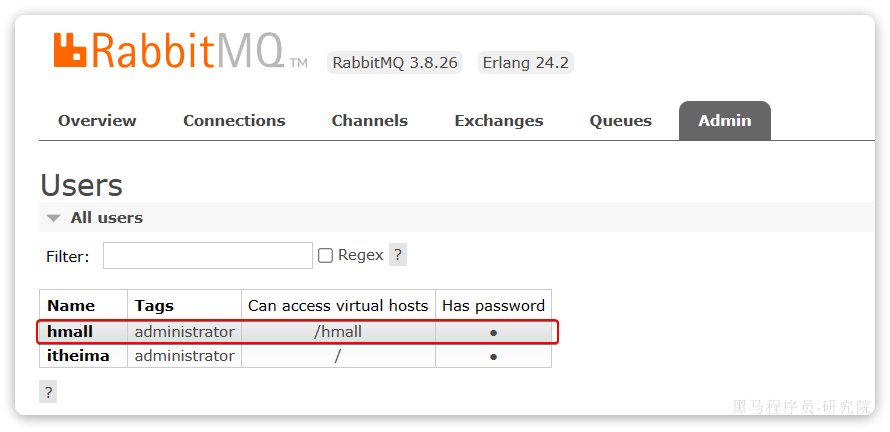

这里的用户都是RabbitMQ的管理或运维人员。目前只有安装RabbitMQ时添加的itheima这个用户。仔细观察用户表格中的字段,如下:

  • Name:itheima,也就是用户名
  • Tags:administrator,说明itheima用户是超级管理员,拥有所有权限
  • Can access virtual host: /,可以访问的virtual host,这里的/是默认的virtual host
对于小型企业而言,出于成本考虑,我们通常只会搭建一套MQ集群,公司内的多个不同项目同时使用。这个时候为了避免互相干扰, 我们会利用virtual host的隔离特性,将不同项目隔离。一般会做两件事情:

  • 给每个项目创建独立的运维账号,将管理权限分离。
  • 给每个项目创建不同的virtual host,将每个项目的数据隔离。
virtual host

先退出登录:

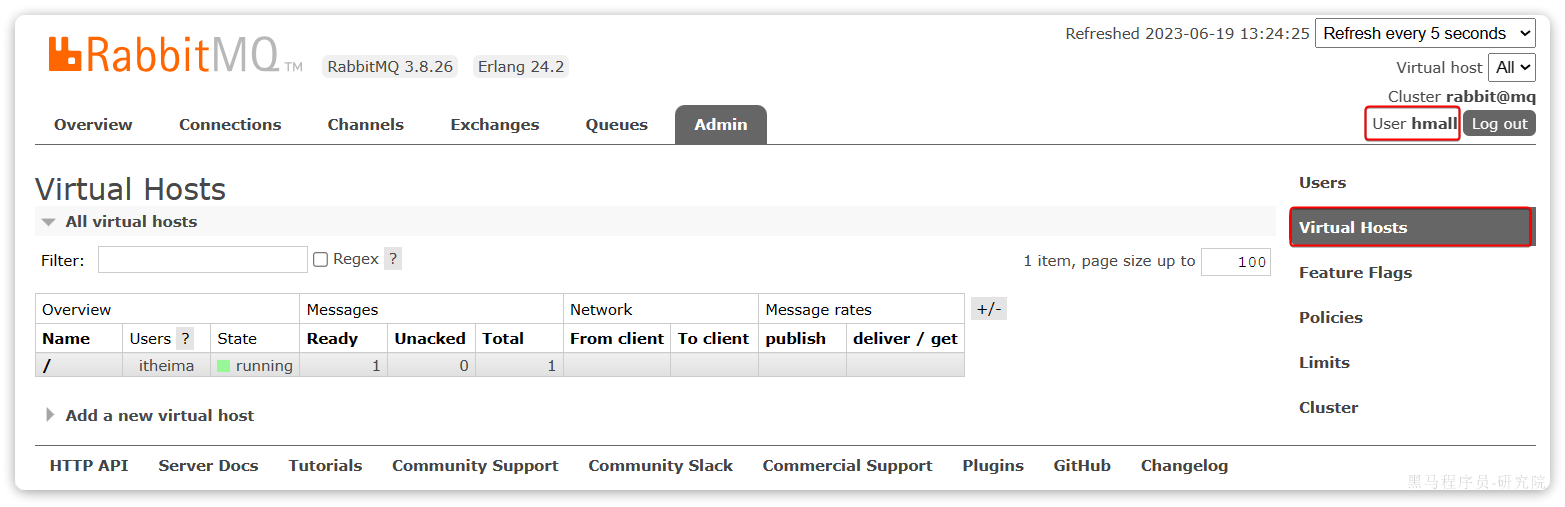

切换到刚刚创建的 用户登录,然后点击Virtual Hosts菜单,进入virtual host管理页:

可以看到目前只有一个默认的virtual host,名字为 /。

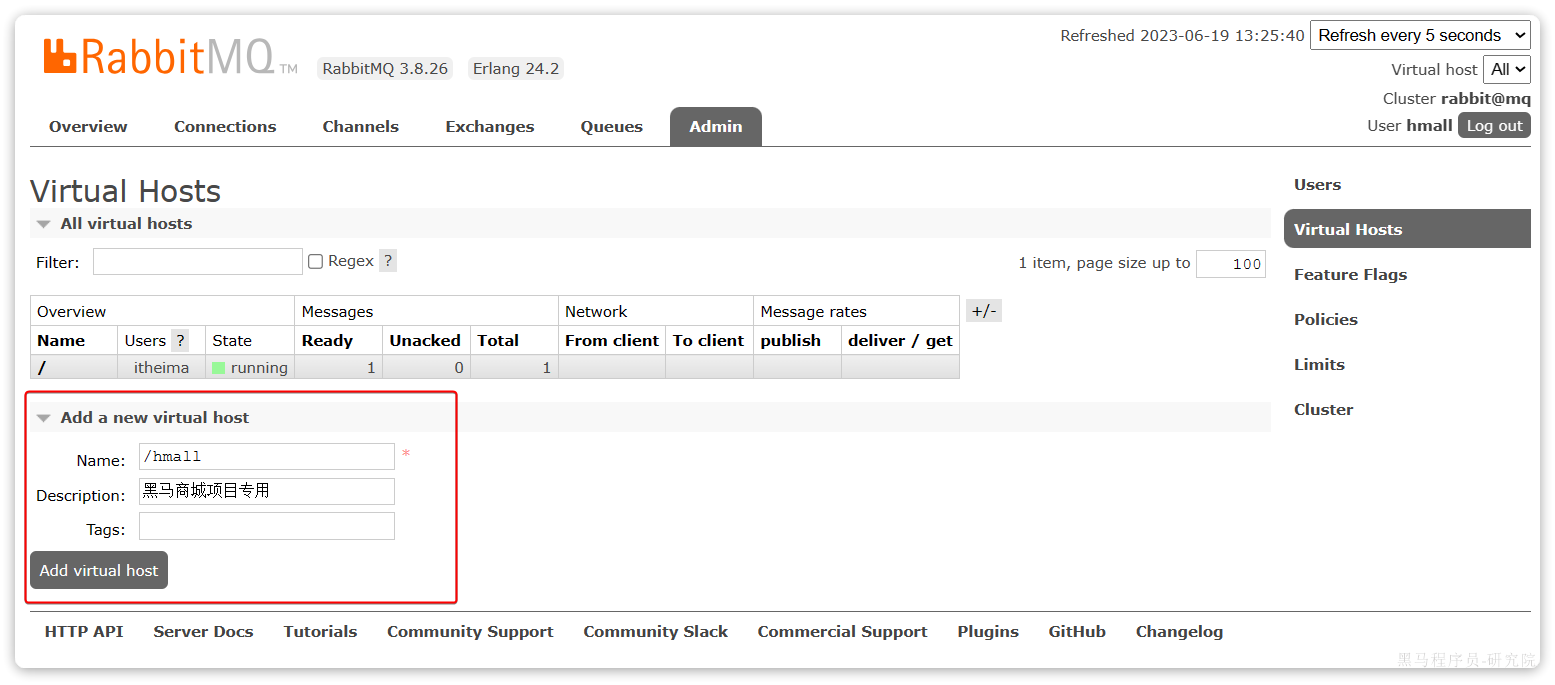

我们可以给项目创建一个单独的virtual host,而不是使用默认的/。

创建完成后如图:

由于是登录hmall账户后创建的virtual host,因此回到users菜单,你会发现当前用户已经具备了对/hmall这个virtual host的访问权限了:

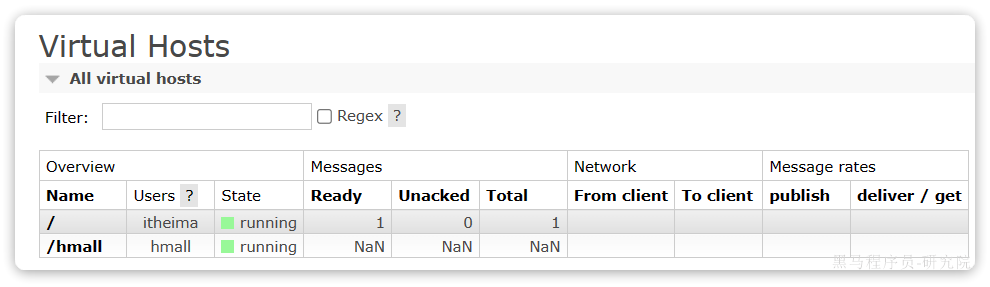

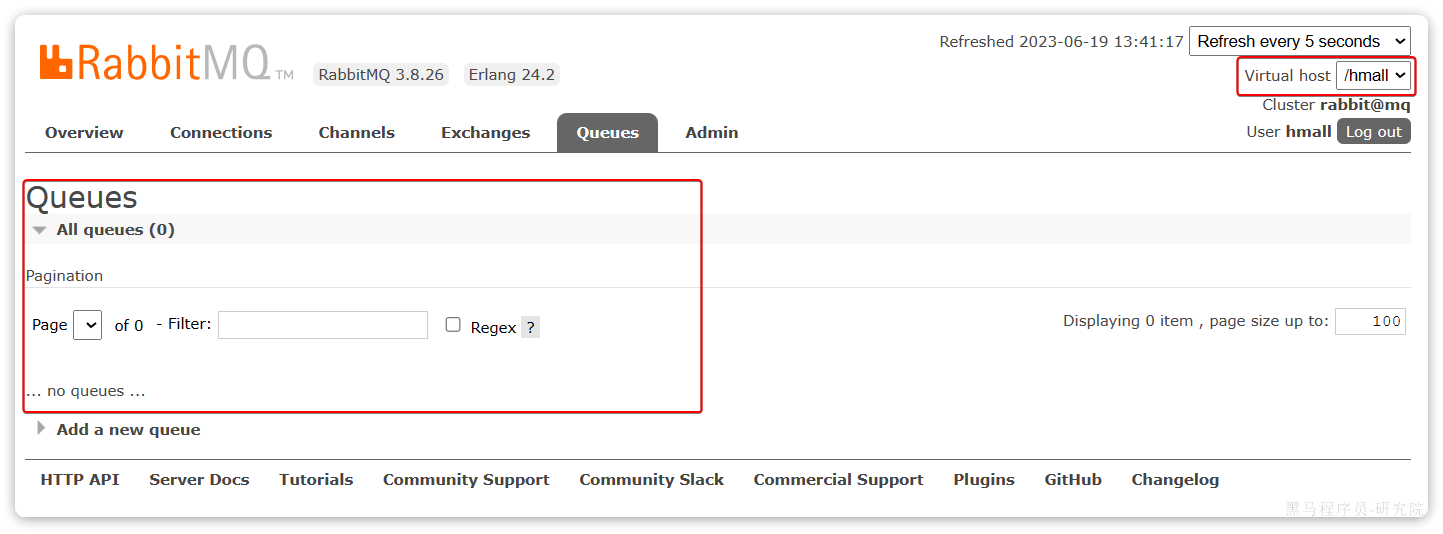

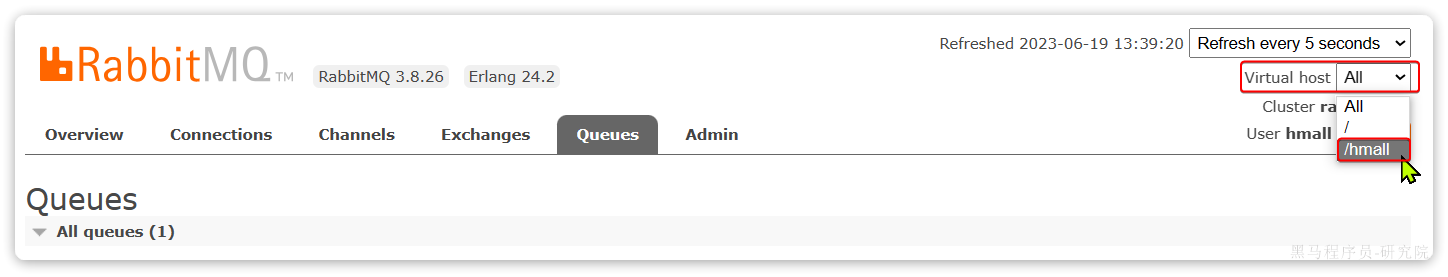

此时,点击页面右上角的virtual host下拉菜单,切换virtual host为 /hmall:

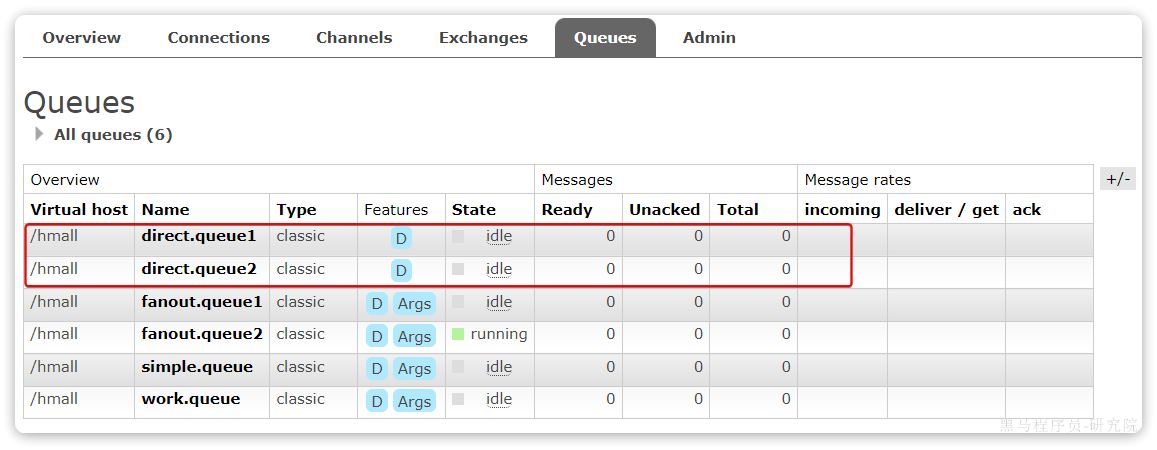

然后再次查看queues选项卡,会发现之前的队列已经看不到了:

这就是基于virtual host 的隔离效果。
SpringAMQP

将来我们开发业务功能的时候,肯定不会在控制台收发消息,而是应该基于编程的方式。由于RabbitMQ采用了AMQP协议,因此它具备跨语言的特性。任何语言只要遵循AMQP协议收发消息,都可以与RabbitMQ交互。并且RabbitMQ官方也提供了各种不同语言的客户端。
但是,RabbitMQ官方提供的Java客户端编码相对复杂,一般生产环境下我们更多会结合Spring来使用。而Spring的官方刚好基于RabbitMQ提供了这样一套消息收发的模板工具:SpringAMQP。并且还基于SpringBoot对其实现了自动装配,使用起来非常方便。
SpringAmqp的官方地址:Spring AMQP
SpringAMQP提供了三个功能:

  • 自动声明队列、交换机及其绑定关系
  • 基于注解的监听器模式,异步接收消息
  • 封装了RabbitTemplate工具,用于发送消息
这一章我们就一起学习一下,如何利用SpringAMQP实现对RabbitMQ的消息收发。
配置依赖

配置SpringAMQP相关的依赖:
  1. <?xml version="1.0" encoding="UTF-8"?>
  2. <project xmlns="http://maven.apache.org/POM/4.0.0"
  3.          xmlns:xsi="http://www.w3.org/2001/XMLSchema-instance"
  4.          xsi:schemaLocation="http://maven.apache.org/POM/4.0.0 http://maven.apache.org/xsd/maven-4.0.0.xsd">
  5.     <modelVersion>4.0.0</modelVersion>
  6.     <groupId>cn.itcast.demo</groupId>
  7.     mq-demo</artifactId>
  8.     <version>1.0-SNAPSHOT</version>
  9.     <modules>
  10.         <module>publisher</module>
  11.         <module>consumer</module>
  12.     </modules>
  13.     <packaging>pom</packaging>
  14.     <parent>
  15.         <groupId>org.springframework.boot</groupId>
  16.         spring-boot-starter-parent</artifactId>
  17.         <version>2.7.12</version>
  18.         <relativePath/>
  19.     </parent>
  20.     <properties>
  21.         <maven.compiler.source>8</maven.compiler.source>
  22.         <maven.compiler.target>8</maven.compiler.target>
  23.     </properties>
  24.     <dependencies>
  25.         <dependency>
  26.             <groupId>org.projectlombok</groupId>
  27.             lombok</artifactId>
  28.         </dependency>
  29.
  30.         <dependency>
  31.             <groupId>org.springframework.boot</groupId>
  32.             spring-boot-starter-amqp</artifactId>
  33.         </dependency>
  34.
  35.         <dependency>
  36.             <groupId>org.springframework.boot</groupId>
  37.             spring-boot-starter-test</artifactId>
  38.         </dependency>
  39.     </dependencies>
  40. </project>
复制代码
快速入门

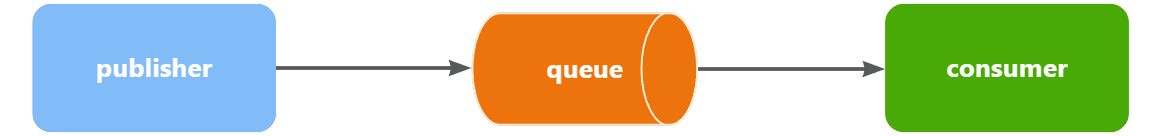

在之前的案例中,我们都是经过交换机发送消息到队列,不过有时候为了测试方便,我们也可以直接向队列发送消息,跳过交换机。如图:

也就是:

  • publisher直接发送消息到队列
  • 消费者监听并处理队列中的消息
注意:这种模式一般测试使用,很少在生产中使用。

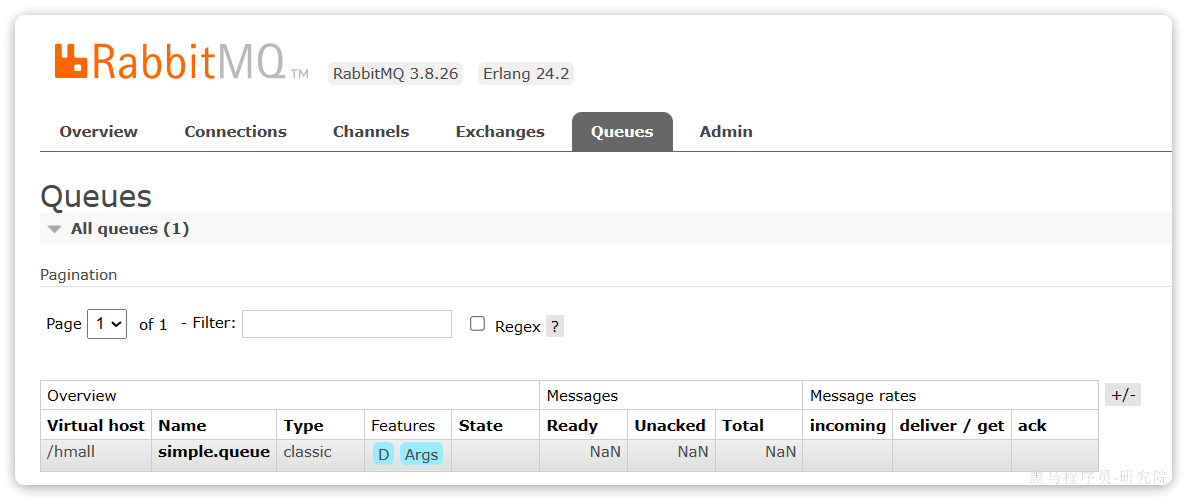

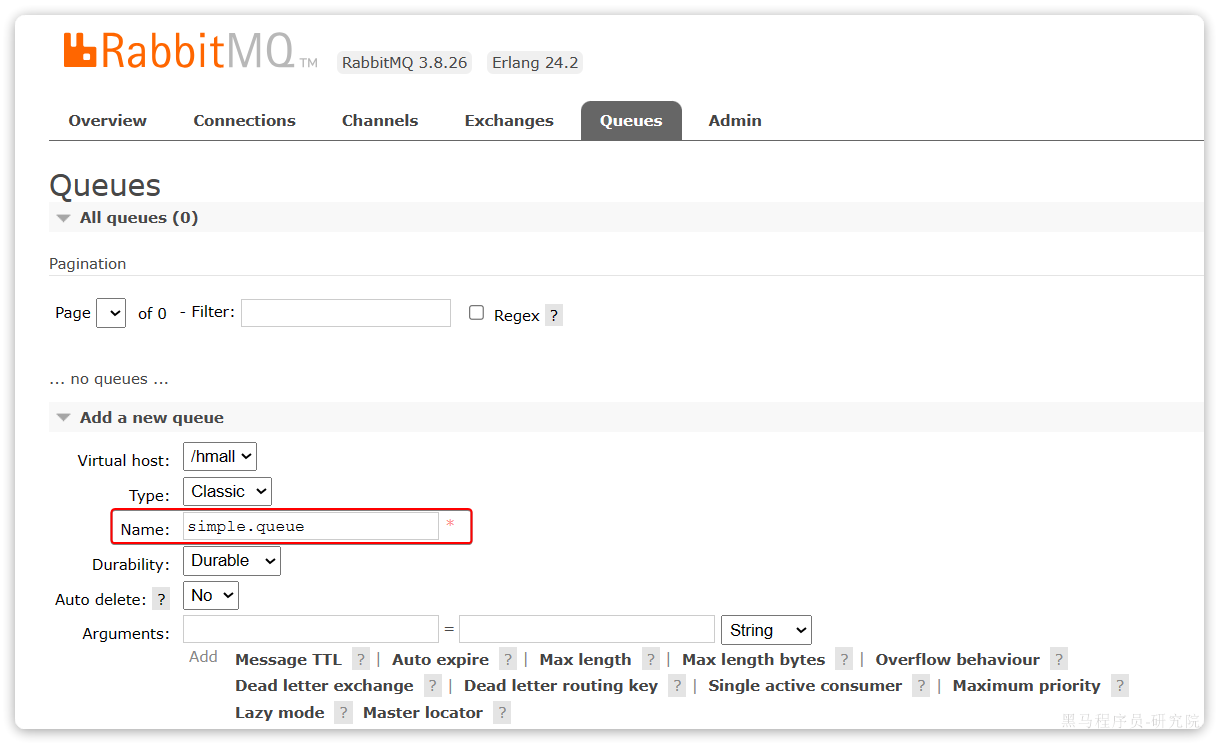

为了方便测试,我们现在控制台新建一个队列:simple.queue

添加成功:

接下来,我们就可以利用Java代码收发消息了。
消息发送

首先配置MQ地址,在publisher服务的application.yml中添加配置:
  1. spring:
  2.   rabbitmq:
  3.     host: 127.0.0.1 # 你的虚拟机IP
  4.     port: 5672 # 端口
  5.     virtual-host: /hmall # 虚拟主机
  6.     username: hmall # 用户名
  7.     password: 123 # 密码
复制代码
然后在publisher服务中编写测试类SpringAmqpTest,并利用RabbitTemplate实现消息发送:
  1. import org.junit.jupiter.api.Test;
  2. import org.springframework.amqp.rabbit.core.RabbitTemplate;
  3. import org.springframework.beans.factory.annotation.Autowired;
  4. import org.springframework.boot.test.context.SpringBootTest;
  5. @SpringBootTest
  6. public class SpringAmqpTest {
  7.     @Autowired
  8.     private RabbitTemplate rabbitTemplate;
  9.     @Test
  10.     public void testSimpleQueue() {
  11.         // 队列名称
  12.         String queueName = "simple.queue";
  13.         // 消息
  14.         String message = "hello, spring amqp!";
  15.         // 发送消息
  16.         rabbitTemplate.convertAndSend(queueName, message);
  17.     }
  18. }
复制代码

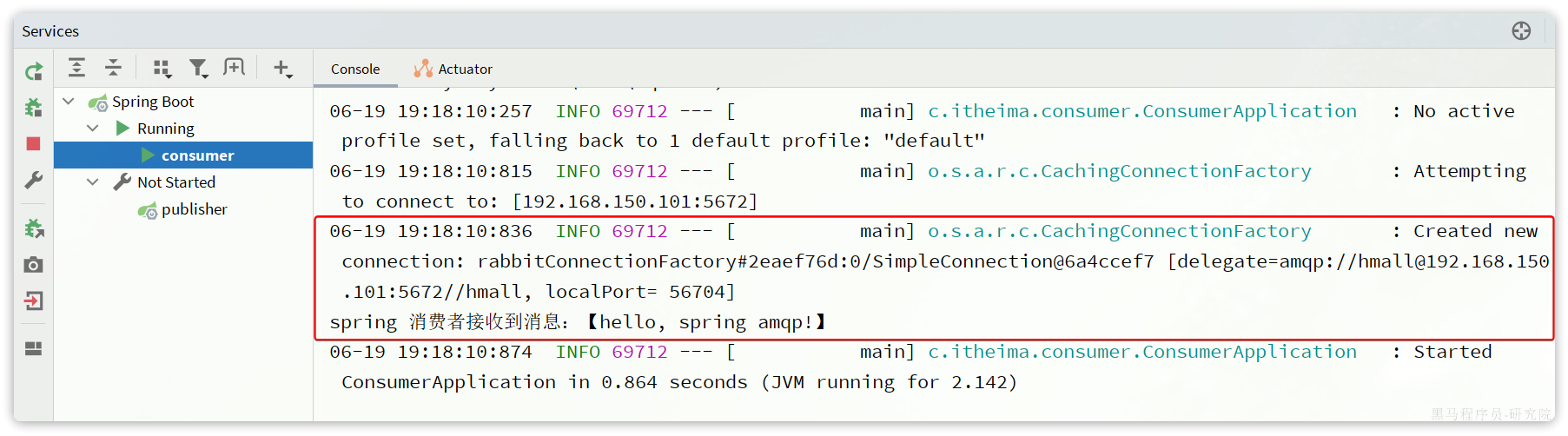

打开控制台,可以看到消息已经发送到队列中:

接下来,我们再来实现消息接收。
消息接收

首先配置MQ地址,在consumer服务的application.yml中添加配置:
  1. spring:
  2.   rabbitmq:
  3.     host: 127.0.0.1 # 你的虚拟机IP
  4.     port: 5672 # 端口
  5.     virtual-host: /hmall # 虚拟主机
  6.     username: hmall # 用户名
  7.     password: 123 # 密码
复制代码
然后在consumer服务的com.itheima.consumer.listener包中新建一个类SpringRabbitListener,代码如下:
  1. import org.springframework.amqp.rabbit.annotation.RabbitListener;
  2. import org.springframework.stereotype.Component;
  3. @Component
  4. public class SpringRabbitListener {
  5.         // 利用RabbitListener来声明要监听的队列信息
  6.     // 将来一旦监听的队列中有了消息,就会推送给当前服务,调用当前方法,处理消息。
  7.     // 可以看到方法体中接收的就是消息体的内容
  8.     @RabbitListener(queues = "simple.queue")
  9.     public void listenSimpleQueueMessage(String msg) throws InterruptedException {
  10.         System.out.println("spring 消费者接收到消息:【" + msg + "】");
  11.     }
  12. }
复制代码
测试

启动consumer服务,然后在publisher服务中运行测试代码,发送MQ消息。最终consumer收到消息:

WorkQueues模型

Work queues,任务模型。简单来说就是让多个消费者绑定到一个队列,共同消费队列中的消息

当消息处理比较耗时的时候,可能生产消息的速度会远远大于消息的消费速度。长此以往,消息就会堆积越来越多,无法及时处理。
此时就可以使用work 模型,多个消费者共同处理消息处理,消息处理的速度就能大大提高了。
接下来,我们就来模拟这样的场景。

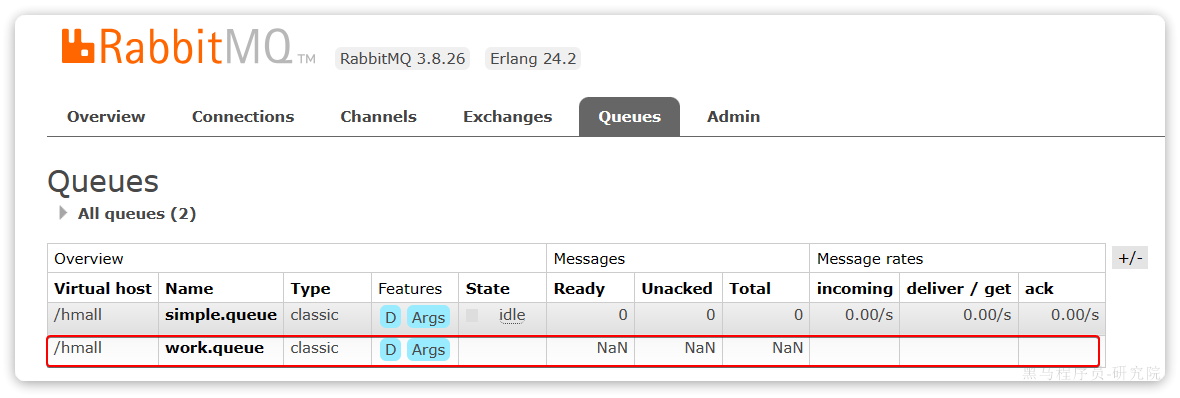

首先,我们在控制台创建一个新的队列,命名为work.queue:

消息发送

这次我们循环发送,模拟大量消息堆积现象。
在publisher服务中的SpringAmqpTest类中添加一个测试方法:
  1. /**
  2.      * workQueue
  3.      * 向队列中不停发送消息,模拟消息堆积。
  4.      */
  5. @Test
  6. public void testWorkQueue() throws InterruptedException {
  7.     // 队列名称
  8.     String queueName = "simple.queue";
  9.     // 消息
  10.     String message = "hello, message_";
  11.     for (int i = 0; i < 50; i++) {
  12.         // 发送消息,每20毫秒发送一次,相当于每秒发送50条消息
  13.         rabbitTemplate.convertAndSend(queueName, message + i);
  14.         Thread.sleep(20);
  15.     }
  16. }
复制代码
消息接收

要模拟多个消费者绑定同一个队列,我们在consumer服务的SpringRabbitListener中添加2个新的方法:
  1. @RabbitListener(queues = "work.queue")
  2. public void listenWorkQueue1(String msg) throws InterruptedException {
  3.     System.out.println("消费者1接收到消息:【" + msg + "】" + LocalTime.now());
  4.     Thread.sleep(20);
  5. }
  6. @RabbitListener(queues = "work.queue")
  7. public void listenWorkQueue2(String msg) throws InterruptedException {
  8.     System.err.println("消费者2........接收到消息:【" + msg + "】" + LocalTime.now());
  9.     Thread.sleep(200);
  10. }
复制代码
注意到这两消费者,都设置了Thead.sleep,模拟任务耗时:

  • 消费者1 sleep了20毫秒,相当于每秒钟处理50个消息
  • 消费者2 sleep了200毫秒,相当于每秒处理5个消息
测试

启动ConsumerApplication后,在执行publisher服务中刚刚编写的发送测试方法testWorkQueue。
最终结果如下:
  1. 消费者1接收到消息:【hello, message_0】21:06:00.869555300
  2. 消费者2........接收到消息:【hello, message_1】21:06:00.884518
  3. 消费者1接收到消息:【hello, message_2】21:06:00.907454400
  4. 消费者1接收到消息:【hello, message_4】21:06:00.953332100
  5. 消费者1接收到消息:【hello, message_6】21:06:00.997867300
  6. 消费者1接收到消息:【hello, message_8】21:06:01.042178700
  7. 消费者2........接收到消息:【hello, message_3】21:06:01.086478800
  8. 消费者1接收到消息:【hello, message_10】21:06:01.087476600
  9. 消费者1接收到消息:【hello, message_12】21:06:01.132578300
  10. 消费者1接收到消息:【hello, message_14】21:06:01.175851200
  11. 消费者1接收到消息:【hello, message_16】21:06:01.218533400
  12. 消费者1接收到消息:【hello, message_18】21:06:01.261322900
  13. 消费者2........接收到消息:【hello, message_5】21:06:01.287003700
  14. 消费者1接收到消息:【hello, message_20】21:06:01.304412400
  15. 消费者1接收到消息:【hello, message_22】21:06:01.349950100
  16. 消费者1接收到消息:【hello, message_24】21:06:01.394533900
  17. 消费者1接收到消息:【hello, message_26】21:06:01.439876500
  18. 消费者1接收到消息:【hello, message_28】21:06:01.482937800
  19. 消费者2........接收到消息:【hello, message_7】21:06:01.488977100
  20. 消费者1接收到消息:【hello, message_30】21:06:01.526409300
  21. 消费者1接收到消息:【hello, message_32】21:06:01.572148
  22. 消费者1接收到消息:【hello, message_34】21:06:01.618264800
  23. 消费者1接收到消息:【hello, message_36】21:06:01.660780600
  24. 消费者2........接收到消息:【hello, message_9】21:06:01.689189300
  25. 消费者1接收到消息:【hello, message_38】21:06:01.705261
  26. 消费者1接收到消息:【hello, message_40】21:06:01.746927300
  27. 消费者1接收到消息:【hello, message_42】21:06:01.789835
  28. 消费者1接收到消息:【hello, message_44】21:06:01.834393100
  29. 消费者1接收到消息:【hello, message_46】21:06:01.875312100
  30. 消费者2........接收到消息:【hello, message_11】21:06:01.889969500
  31. 消费者1接收到消息:【hello, message_48】21:06:01.920702500
  32. 消费者2........接收到消息:【hello, message_13】21:06:02.090725900
  33. 消费者2........接收到消息:【hello, message_15】21:06:02.293060600
  34. 消费者2........接收到消息:【hello, message_17】21:06:02.493748
  35. 消费者2........接收到消息:【hello, message_19】21:06:02.696635100
  36. 消费者2........接收到消息:【hello, message_21】21:06:02.896809700
  37. 消费者2........接收到消息:【hello, message_23】21:06:03.099533400
  38. 消费者2........接收到消息:【hello, message_25】21:06:03.301446400
  39. 消费者2........接收到消息:【hello, message_27】21:06:03.504999100
  40. 消费者2........接收到消息:【hello, message_29】21:06:03.705702500
  41. 消费者2........接收到消息:【hello, message_31】21:06:03.906601200
  42. 消费者2........接收到消息:【hello, message_33】21:06:04.108118500
  43. 消费者2........接收到消息:【hello, message_35】21:06:04.308945400
  44. 消费者2........接收到消息:【hello, message_37】21:06:04.511547700
  45. 消费者2........接收到消息:【hello, message_39】21:06:04.714038400
  46. 消费者2........接收到消息:【hello, message_41】21:06:04.916192700
  47. 消费者2........接收到消息:【hello, message_43】21:06:05.116286400
  48. 消费者2........接收到消息:【hello, message_45】21:06:05.318055100
  49. 消费者2........接收到消息:【hello, message_47】21:06:05.520656400
  50. 消费者2........接收到消息:【hello, message_49】21:06:05.723106700
复制代码
可以看到消费者1和消费者2竟然每人消费了25条消息:

  • 消费者1很快完成了自己的25条消息
  • 消费者2却在缓慢的处理自己的25条消息。
也就是说消息是平均分配给每个消费者,并没有考虑到消费者的处理能力。导致1个消费者空闲,另一个消费者忙的不可开交。没有充分利用每一个消费者的能力,最终消息处理的耗时远远超过了1秒。这样显然是有问题的。
能者多劳

在spring中有一个简单的配置,可以解决这个问题。我们修改consumer服务的application.yml文件,添加配置:
  1. spring:
  2.   rabbitmq:
  3.     listener:
  4.       simple:
  5.         prefetch: 1 # 每次只能获取一条消息,处理完成才能获取下一个消息
复制代码
再次测试,发现结果如下:
  1. 消费者1接收到消息:【hello, message_0】21:12:51.659664200
  2. 消费者2........接收到消息:【hello, message_1】21:12:51.680610
  3. 消费者1接收到消息:【hello, message_2】21:12:51.703625
  4. 消费者1接收到消息:【hello, message_3】21:12:51.724330100
  5. 消费者1接收到消息:【hello, message_4】21:12:51.746651100
  6. 消费者1接收到消息:【hello, message_5】21:12:51.768401400
  7. 消费者1接收到消息:【hello, message_6】21:12:51.790511400
  8. 消费者1接收到消息:【hello, message_7】21:12:51.812559800
  9. 消费者1接收到消息:【hello, message_8】21:12:51.834500600
  10. 消费者1接收到消息:【hello, message_9】21:12:51.857438800
  11. 消费者1接收到消息:【hello, message_10】21:12:51.880379600
  12. 消费者2........接收到消息:【hello, message_11】21:12:51.899327100
  13. 消费者1接收到消息:【hello, message_12】21:12:51.922828400
  14. 消费者1接收到消息:【hello, message_13】21:12:51.945617400
  15. 消费者1接收到消息:【hello, message_14】21:12:51.968942500
  16. 消费者1接收到消息:【hello, message_15】21:12:51.992215400
  17. 消费者1接收到消息:【hello, message_16】21:12:52.013325600
  18. 消费者1接收到消息:【hello, message_17】21:12:52.035687100
  19. 消费者1接收到消息:【hello, message_18】21:12:52.058188
  20. 消费者1接收到消息:【hello, message_19】21:12:52.081208400
  21. 消费者2........接收到消息:【hello, message_20】21:12:52.103406200
  22. 消费者1接收到消息:【hello, message_21】21:12:52.123827300
  23. 消费者1接收到消息:【hello, message_22】21:12:52.146165100
  24. 消费者1接收到消息:【hello, message_23】21:12:52.168828300
  25. 消费者1接收到消息:【hello, message_24】21:12:52.191769500
  26. 消费者1接收到消息:【hello, message_25】21:12:52.214839100
  27. 消费者1接收到消息:【hello, message_26】21:12:52.238998700
  28. 消费者1接收到消息:【hello, message_27】21:12:52.259772600
  29. 消费者1接收到消息:【hello, message_28】21:12:52.284131800
  30. 消费者2........接收到消息:【hello, message_29】21:12:52.306190600
  31. 消费者1接收到消息:【hello, message_30】21:12:52.325315800
  32. 消费者1接收到消息:【hello, message_31】21:12:52.347012500
  33. 消费者1接收到消息:【hello, message_32】21:12:52.368508600
  34. 消费者1接收到消息:【hello, message_33】21:12:52.391785100
  35. 消费者1接收到消息:【hello, message_34】21:12:52.416383800
  36. 消费者1接收到消息:【hello, message_35】21:12:52.439019
  37. 消费者1接收到消息:【hello, message_36】21:12:52.461733900
  38. 消费者1接收到消息:【hello, message_37】21:12:52.485990
  39. 消费者1接收到消息:【hello, message_38】21:12:52.509219900
  40. 消费者2........接收到消息:【hello, message_39】21:12:52.523683400
  41. 消费者1接收到消息:【hello, message_40】21:12:52.547412100
  42. 消费者1接收到消息:【hello, message_41】21:12:52.571191800
  43. 消费者1接收到消息:【hello, message_42】21:12:52.593024600
  44. 消费者1接收到消息:【hello, message_43】21:12:52.616731800
  45. 消费者1接收到消息:【hello, message_44】21:12:52.640317
  46. 消费者1接收到消息:【hello, message_45】21:12:52.663111100
  47. 消费者1接收到消息:【hello, message_46】21:12:52.686727
  48. 消费者1接收到消息:【hello, message_47】21:12:52.709266500
  49. 消费者2........接收到消息:【hello, message_48】21:12:52.725884900
  50. 消费者1接收到消息:【hello, message_49】21:12:52.746299900
复制代码
可以发现,由于消费者1处理速度较快,所以处理了更多的消息;消费者2处理速度较慢,只处理了6条消息。而最终总的执行耗时也在1秒左右,大大提升。
正所谓能者多劳,这样充分利用了每一个消费者的处理能力,可以有效避免消息积压问题。
总结

Work模型的使用:

  • 多个消费者绑定到一个队列,同一条消息只会被一个消费者处理
  • 通过设置prefetch来控制消费者预取的消息数量
交换机类型

在之前的两个测试案例中,都没有交换机,生产者直接发送消息到队列。而一旦引入交换机,消息发送的模式会有很大变化:

可以看到,在订阅模型中,多了一个exchange角色,而且过程略有变化:

  • Publisher:生产者,不再发送消息到队列中,而是发给交换机
  • Exchange:交换机,一方面,接收生产者发送的消息。另一方面,知道如何处理消息,例如递交给某个特别队列、递交给所有队列、或是将消息丢弃。到底如何操作,取决于Exchange的类型。
  • Queue:消息队列也与以前一样,接收消息、缓存消息。不过队列一定要与交换机绑定。
  • Consumer:消费者,与以前一样,订阅队列,没有变化
Exchange(交换机)只负责转发消息,不具备存储消息的能力,因此如果没有任何队列与Exchange绑定,或者没有符合路由规则的队列,那么消息会丢失!
交换机的类型有四种:

  • Fanout:广播,将消息交给所有绑定到交换机的队列。我们最早在控制台使用的正是Fanout交换机
  • Direct:订阅,基于RoutingKey(路由key)发送给订阅了消息的队列
  • Topic:通配符订阅,与Direct类似,只不过RoutingKey可以使用通配符
  • Headers:头匹配,基于MQ的消息头匹配,用的较少。
这里主要讲解前面的三种交换机模式。
Fanout交换机

Fanout,英文翻译是扇出,我觉得在MQ中叫广播更合适。
在广播模式下,消息发送流程是这样的:

  • 1)  可以有多个队列
  • 2)  每个队列都要绑定到Exchange(交换机)
  • 3)  生产者发送的消息,只能发送到交换机
  • 4)  交换机把消息发送给绑定过的所有队列
  • 5)  订阅队列的消费者都能拿到消息
我们的计划是这样的:

  • 创建一个名为 hmall.fanout的交换机,类型是Fanout
  • 创建两个队列fanout.queue1和fanout.queue2,绑定到交换机hmall.fanout
声明队列和交换机

在控制台创建队列fanout.queue1:

在创建一个队列fanout.queue2:

然后再创建一个交换机:

然后绑定两个队列到交换机:

消息发送

在publisher服务的SpringAmqpTest类中添加测试方法:
  1. @Test
  2. public void testFanoutExchange() {
  3.     // 交换机名称
  4.     String exchangeName = "hmall.fanout";
  5.     // 消息
  6.     String message = "hello, everyone!";
  7.     rabbitTemplate.convertAndSend(exchangeName, "", message);
  8. }
复制代码
消息接收

在consumer服务的SpringRabbitListener中添加两个方法,作为消费者:
  1. @RabbitListener(queues = "fanout.queue1")
  2. public void listenFanoutQueue1(String msg) {
  3.     System.out.println("消费者1接收到Fanout消息:【" + msg + "】");
  4. }
  5. @RabbitListener(queues = "fanout.queue2")
  6. public void listenFanoutQueue2(String msg) {
  7.     System.out.println("消费者2接收到Fanout消息:【" + msg + "】");
  8. }
复制代码
总结

交换机的作用是什么?

  • 接收publisher发送的消息
  • 将消息按照规则路由到与之绑定的队列
  • 不能缓存消息,路由失败,消息丢失
  • FanoutExchange的会将消息路由到每个绑定的队列
Direct交换机

在Fanout模式中,一条消息,会被所有订阅的队列都消费。但是,在某些场景下,我们希望不同的消息被不同的队列消费。这时就要用到Direct类型的Exchange。

在Direct模型下:

  • 队列与交换机的绑定,不能是任意绑定了,而是要指定一个RoutingKey(路由key)
  • 消息的发送方在 向 Exchange发送消息时,也必须指定消息的 RoutingKey。
  • Exchange不再把消息交给每一个绑定的队列,而是根据消息的Routing Key进行判断,只有队列的Routingkey与消息的 Routing key完全一致,才会接收到消息
案例需求如图

  • 声明一个名为hmall.direct的交换机
  • 声明队列direct.queue1,绑定hmall.direct,bindingKey为blud和red
  • 声明队列direct.queue2,绑定hmall.direct,bindingKey为yellow和red
  • 在consumer服务中,编写两个消费者方法,分别监听direct.queue1和direct.queue2
  • 在publisher中编写测试方法,向hmall.direct发送消息
声明队列和交换机

首先在控制台声明两个队列direct.queue1和direct.queue2,这里不再展示过程:

然后声明一个direct类型的交换机,命名为hmall.direct:

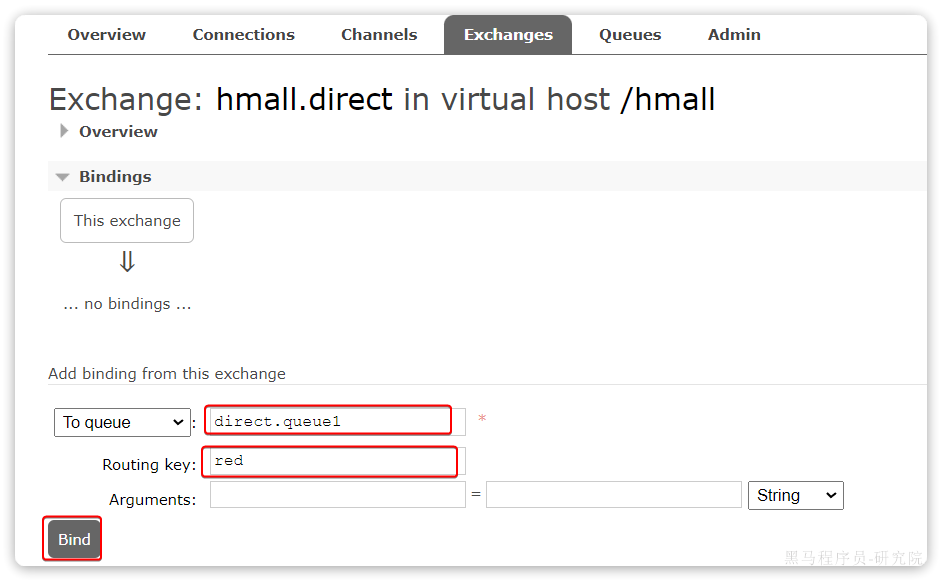

然后使用red和blue作为key,绑定direct.queue1到hmall.direct:

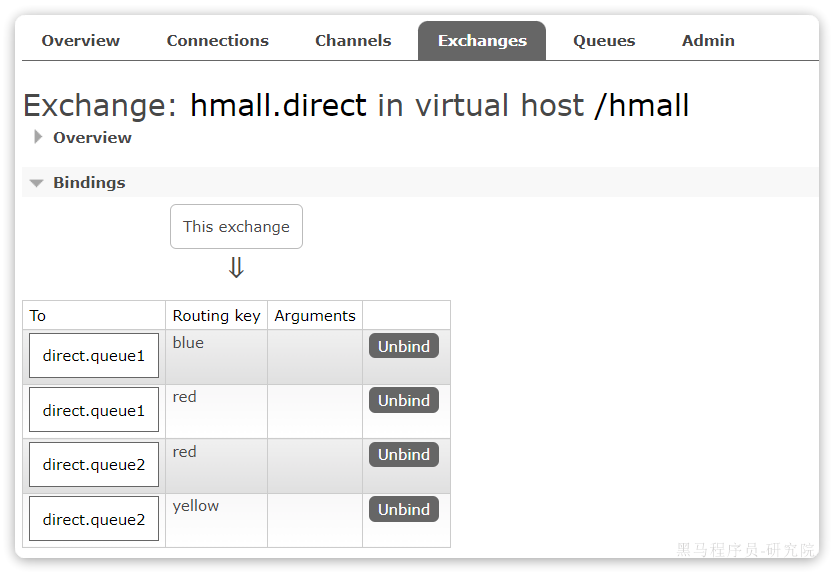

同理,使用red和yellow作为key,绑定direct.queue2到hmall.direct,步骤略,最终结果:

消息接收

在consumer服务的SpringRabbitListener中添加方法:
  1. @RabbitListener(queues = "direct.queue1")
  2. public void listenDirectQueue1(String msg) {
  3.     System.out.println("消费者1接收到direct.queue1的消息:【" + msg + "】");
  4. }
  5. @RabbitListener(queues = "direct.queue2")
  6. public void listenDirectQueue2(String msg) {
  7.     System.out.println("消费者2接收到direct.queue2的消息:【" + msg + "】");
  8. }
复制代码
消息发送

在publisher服务的SpringAmqpTest类中添加测试方法:
  1. @Test
  2. public void testSendDirectExchange() {
  3.     // 交换机名称
  4.     String exchangeName = "hmall.direct";
  5.     // 消息
  6.     String message = "红色警报!日本乱排核废水,导致海洋生物变异,惊现哥斯拉!";
  7.     // 发送消息
  8.     rabbitTemplate.convertAndSend(exchangeName, "red", message);
  9. }
复制代码
由于使用的red这个key,所以两个消费者都收到了消息:

我们再切换为blue这个key:
  1. @Test
  2. public void testSendDirectExchange() {
  3.     // 交换机名称
  4.     String exchangeName = "hmall.direct";
  5.     // 消息
  6.     String message = "最新报道,哥斯拉是居民自治巨型气球,虚惊一场!";
  7.     // 发送消息
  8.     rabbitTemplate.convertAndSend(exchangeName, "blue", message);
  9. }
复制代码

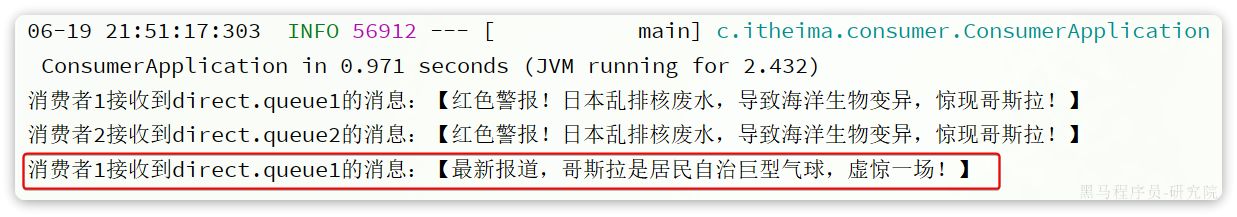

你会发现,只有消费者1收到了消息:

总结

描述下Direct交换机与Fanout交换机的差异?

  • Fanout交换机将消息路由给每一个与之绑定的队列
  • Direct交换机根据RoutingKey判断路由给哪个队列
  • 如果多个队列具有相同的RoutingKey,则与Fanout功能类似
Topic交换机

说明

Topic类型的Exchange与Direct相比,都是可以根据RoutingKey把消息路由到不同的队列。
只不过Topic类型Exchange可以让队列在绑定BindingKey 的时候使用通配符!
BindingKey 一般都是有一个或多个单词组成,多个单词之间以.分割,例如: item.insert
通配符规则:

  • #:匹配一个或多个词
  • *:匹配不多不少恰好1个词
举例:

  • item.#:能够匹配item.spu.insert 或者 item.spu
  • item.*:只能匹配item.spu
图示:

假如此时publisher发送的消息使用的RoutingKey共有四种:

  • china.news 代表有中国的新闻消息;
  • china.weather 代表中国的天气消息;
  • japan.news 则代表日本新闻
  • japan.weather 代表日本的天气消息;
解释:

  • topic.queue1:绑定的是china.# ,凡是以 china.开头的routing key 都会被匹配到,包括:

    • china.news
    • china.weather

  • topic.queue2:绑定的是#.news ,凡是以 .news结尾的 routing key 都会被匹配。包括:

    • china.news
    • japan.news

接下来,我们就按照上图所示,来演示一下Topic交换机的用法。
首先,在控制台按照图示例子创建队列、交换机,并利用通配符绑定队列和交换机。此处步骤略。最终结果如下:

消息发送

在publisher服务的SpringAmqpTest类中添加测试方法:
  1. /**
  2. * topicExchange
  3. */
  4. @Test
  5. public void testSendTopicExchange() {
  6.     // 交换机名称
  7.     String exchangeName = "hmall.topic";
  8.     // 消息
  9.     String message = "喜报!孙悟空大战哥斯拉,胜!";
  10.     // 发送消息
  11.     rabbitTemplate.convertAndSend(exchangeName, "china.news", message);
  12. }
复制代码
消息接收

在consumer服务的SpringRabbitListener中添加方法:
  1. @RabbitListener(queues = "topic.queue1")
  2. public void listenTopicQueue1(String msg){
  3.     System.out.println("消费者1接收到topic.queue1的消息:【" + msg + "】");
  4. }
  5. @RabbitListener(queues = "topic.queue2")
  6. public void listenTopicQueue2(String msg){
  7.     System.out.println("消费者2接收到topic.queue2的消息:【" + msg + "】");
  8. }
复制代码
总结

描述下Direct交换机与Topic交换机的差异?

  • Topic交换机接收的消息RoutingKey必须是多个单词,以 **.** 分割
  • Topic交换机与队列绑定时的bindingKey可以指定通配符
  • #:代表0个或多个词
  • *:代表1个词
声明队列和交换机

在之前我们都是基于RabbitMQ控制台来创建队列、交换机。但是在实际开发时,队列和交换机是程序员定义的,将来项目上线,又要交给运维去创建。那么程序员就需要把程序中运行的所有队列和交换机都写下来,交给运维。在这个过程中是很容易出现错误的。
因此推荐的做法是由程序启动时检查队列和交换机是否存在,如果不存在自动创建。
基本API

SpringAMQP提供了一个Queue类,用来创建队列:

SpringAMQP还提供了一个Exchange接口,来表示所有不同类型的交换机:

我们可以自己创建队列和交换机,不过SpringAMQP还提供了ExchangeBuilder来简化这个过程:

而在绑定队列和交换机时,则需要使用BindingBuilder来创建Binding对象:

fanout示例

在consumer中创建一个类,声明队列和交换机:
  1. import org.springframework.amqp.core.Binding;
  2. import org.springframework.amqp.core.BindingBuilder;
  3. import org.springframework.amqp.core.FanoutExchange;
  4. import org.springframework.amqp.core.Queue;
  5. import org.springframework.context.annotation.Bean;
  6. import org.springframework.context.annotation.Configuration;
  7. @Configuration
  8. public class FanoutConfig {
  9.     /**
  10.      * 声明交换机
  11.      * @return Fanout类型交换机
  12.      */
  13.     @Bean
  14.     public FanoutExchange fanoutExchange(){
  15.         return new FanoutExchange("hmall.fanout");
  16.     }
  17.     /**
  18.      * 第1个队列
  19.      */
  20.     @Bean
  21.     public Queue fanoutQueue1(){
  22.         return new Queue("fanout.queue1");
  23.     }
  24.     /**
  25.      * 绑定队列和交换机
  26.      */
  27.     @Bean
  28.     public Binding bindingQueue1(Queue fanoutQueue1, FanoutExchange fanoutExchange){
  29.         return BindingBuilder.bind(fanoutQueue1).to(fanoutExchange);
  30.     }
  31.     /**
  32.      * 第2个队列
  33.      */
  34.     @Bean
  35.     public Queue fanoutQueue2(){
  36.         return new Queue("fanout.queue2");
  37.     }
  38.     /**
  39.      * 绑定队列和交换机
  40.      */
  41.     @Bean
  42.     public Binding bindingQueue2(Queue fanoutQueue2, FanoutExchange fanoutExchange){
  43.         return BindingBuilder.bind(fanoutQueue2).to(fanoutExchange);
  44.     }
  45. }
复制代码
direct示例

direct模式由于要绑定多个KEY,会非常麻烦,每一个Key都要编写一个binding:
  1. import org.springframework.amqp.core.*;
  2. import org.springframework.context.annotation.Bean;
  3. import org.springframework.context.annotation.Configuration;
  4. @Configuration
  5. public class DirectConfig {
  6.     /**
  7.      * 声明交换机
  8.      * @return Direct类型交换机
  9.      */
  10.     @Bean
  11.     public DirectExchange directExchange(){
  12.         return ExchangeBuilder.directExchange("hmall.direct").build();
  13.     }
  14.     /**
  15.      * 第1个队列
  16.      */
  17.     @Bean
  18.     public Queue directQueue1(){
  19.         return new Queue("direct.queue1");
  20.     }
  21.     /**
  22.      * 绑定队列和交换机
  23.      */
  24.     @Bean
  25.     public Binding bindingQueue1WithRed(Queue directQueue1, DirectExchange directExchange){
  26.         return BindingBuilder.bind(directQueue1).to(directExchange).with("red");
  27.     }
  28.     /**
  29.      * 绑定队列和交换机
  30.      */
  31.     @Bean
  32.     public Binding bindingQueue1WithBlue(Queue directQueue1, DirectExchange directExchange){
  33.         return BindingBuilder.bind(directQueue1).to(directExchange).with("blue");
  34.     }
  35.     /**
  36.      * 第2个队列
  37.      */
  38.     @Bean
  39.     public Queue directQueue2(){
  40.         return new Queue("direct.queue2");
  41.     }
  42.     /**
  43.      * 绑定队列和交换机
  44.      */
  45.     @Bean
  46.     public Binding bindingQueue2WithRed(Queue directQueue2, DirectExchange directExchange){
  47.         return BindingBuilder.bind(directQueue2).to(directExchange).with("red");
  48.     }
  49.     /**
  50.      * 绑定队列和交换机
  51.      */
  52.     @Bean
  53.     public Binding bindingQueue2WithYellow(Queue directQueue2, DirectExchange directExchange){
  54.         return BindingBuilder.bind(directQueue2).to(directExchange).with("yellow");
  55.     }
  56. }
复制代码
基于注解声明

基于@Bean的方式声明队列和交换机比较麻烦,Spring还提供了基于注解方式来声明。
例如,我们同样声明Direct模式的交换机和队列:
  1. @RabbitListener(bindings = @QueueBinding(
  2.     value = @Queue(name = "direct.queue1"),
  3.     exchange = @Exchange(name = "hmall.direct", type = ExchangeTypes.DIRECT),
  4.     key = {"red", "blue"}
  5. ))
  6. public void listenDirectQueue1(String msg){
  7.     System.out.println("消费者1接收到direct.queue1的消息:【" + msg + "】");
  8. }
  9. @RabbitListener(bindings = @QueueBinding(
  10.     value = @Queue(name = "direct.queue2"),
  11.     exchange = @Exchange(name = "hmall.direct", type = ExchangeTypes.DIRECT),
  12.     key = {"red", "yellow"}
  13. ))
  14. public void listenDirectQueue2(String msg){
  15.     System.out.println("消费者2接收到direct.queue2的消息:【" + msg + "】");
  16. }
复制代码
是不是简单多了。
再试试Topic模式:
  1. @RabbitListener(bindings = @QueueBinding(
  2.     value = @Queue(name = "topic.queue1"),
  3.     exchange = @Exchange(name = "hmall.topic", type = ExchangeTypes.TOPIC),
  4.     key = "china.#"
  5. ))
  6. public void listenTopicQueue1(String msg){
  7.     System.out.println("消费者1接收到topic.queue1的消息:【" + msg + "】");
  8. }
  9. @RabbitListener(bindings = @QueueBinding(
  10.     value = @Queue(name = "topic.queue2"),
  11.     exchange = @Exchange(name = "hmall.topic", type = ExchangeTypes.TOPIC),
  12.     key = "#.news"
  13. ))
  14. public void listenTopicQueue2(String msg){
  15.     System.out.println("消费者2接收到topic.queue2的消息:【" + msg + "】");
  16. }
复制代码
消息转换器

Spring的消息发送代码接收的消息体是一个Object:

而在数据传输时,它会把你发送的消息序列化为字节发送给MQ,接收消息的时候,还会把字节反序列化为Java对象。
只不过,默认情况下Spring采用的序列化方式是JDK序列化。众所周知,JDK序列化存在下列问题:

  • 数据体积过大
  • 有安全漏洞
  • 可读性差
我们来测试一下。
测试默认转换器

1)创建测试队列
首先,我们在consumer服务中声明一个新的配置类:

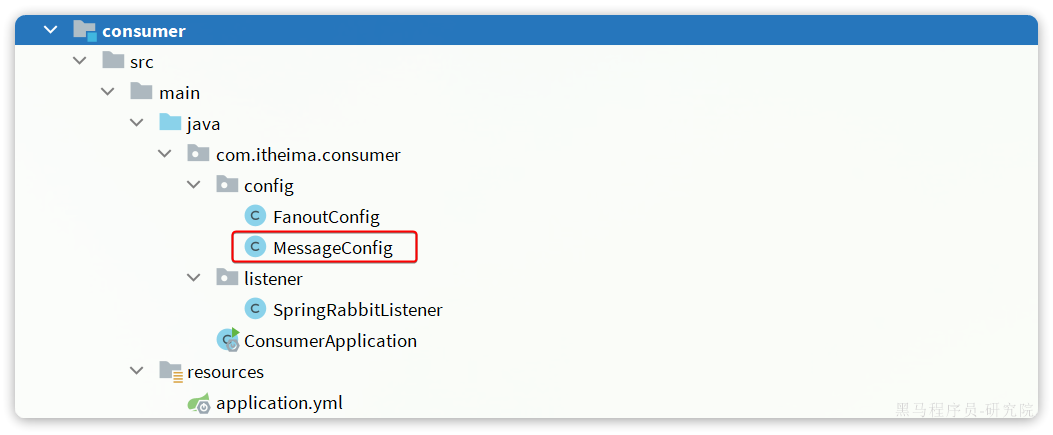

利用@Bean的方式创建一个队列,具体代码:
  1. import org.springframework.amqp.core.Queue;
  2. import org.springframework.context.annotation.Bean;
  3. import org.springframework.context.annotation.Configuration;
  4. @Configuration
  5. public class MessageConfig {
  6.     @Bean
  7.     public Queue objectQueue() {
  8.         return new Queue("object.queue");
  9.     }
  10. }
复制代码
注意,这里我们先不要给这个队列添加消费者,我们要查看消息体的格式。

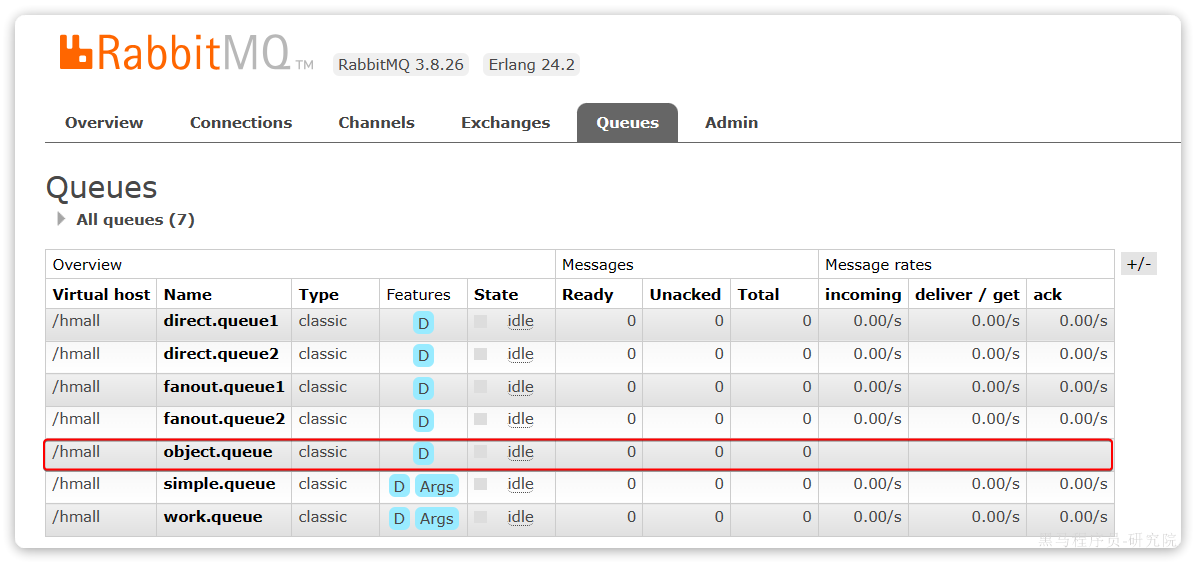

重启consumer服务以后,该队列就会被自动创建出来了:

2)发送消息
我们在publisher模块的SpringAmqpTest中新增一个消息发送的代码,发送一个Map对象:
  1. @Test
  2. public void testSendMap() throws InterruptedException {
  3.     // 准备消息
  4.     Map<String,Object> msg = new HashMap<>();
  5.     msg.put("name", "柳岩");
  6.     msg.put("age", 21);
  7.     // 发送消息
  8.     rabbitTemplate.convertAndSend("object.queue", msg);
  9. }
复制代码
发送消息后查看控制台:

可以看到消息格式非常不友好。
配置JSON转换器

显然,JDK序列化方式并不合适。我们希望消息体的体积更小、可读性更高,因此可以使用JSON方式来做序列化和反序列化。
在publisher和consumer两个服务中都引入依赖:
  1. <dependency>
  2.     <groupId>com.fasterxml.jackson.dataformat</groupId>
  3.     jackson-dataformat-xml</artifactId>
  4.     <version>2.9.10</version>
  5. </dependency>
复制代码
注意,如果项目中引入了spring-boot-starter-web依赖,则无需再次引入Jackson依赖。
配置消息转换器,在publisher和consumer两个服务的启动类中添加一个Bean即可:
  1. @Bean
  2. public MessageConverter messageConverter(){
  3.     // 1.定义消息转换器
  4.     Jackson2JsonMessageConverter jackson2JsonMessageConverter = new Jackson2JsonMessageConverter();
  5.     // 2.配置自动创建消息id,用于识别不同消息,也可以在业务中基于ID判断是否是重复消息
  6.     jackson2JsonMessageConverter.setCreateMessageIds(true);
  7.     return jackson2JsonMessageConverter;
  8. }
复制代码
消息转换器中添加的messageId可以便于我们将来做幂等性判断。
此时,我们到MQ控制台删除object.queue中的旧的消息。然后再次执行刚才的消息发送的代码,到MQ的控制台查看消息结构:

消费者接收Object

我们在consumer服务中定义一个新的消费者,publisher是用Map发送,那么消费者也一定要用Map接收,格式如下:
  1. @RabbitListener(queues = "object.queue")
  2. public void listenSimpleQueueMessage(Map<String, Object> msg) throws InterruptedException {
  3.     System.out.println("消费者接收到object.queue消息:【" + msg + "】");
  4. }
复制代码
常用的 RabbitMQ 插件

RabbitMQ 支持许多插件,这些插件可以扩展 RabbitMQ 的功能和特性。以下是一些常用的 RabbitMQ 插件:

  • Management Plugin:  RabbitMQ 管理插件提供了一个 Web 管理界面,用于监控和管理 RabbitMQ 服务器。可以查看队列、交换机、连接、通道等的状态,并进行配置和操作。
  • Shovel Plugin:  Shovel 插件用于将消息从一个 RabbitMQ 服务器传递到另一个 RabbitMQ 服务器,实现消息复制和跨集群通信。它可以用于实现数据复制、故障恢复、数据中心间同步等。
  • Federation Plugin:  Federation 插件允许不同 RabbitMQ 集群之间建立联合,实现消息的跨集群传递。这对于构建分布式系统、将消息从一个地理位置传递到另一个地理位置非常有用。
  • STOMP Plugin:  STOMP插件允许使用 STOMP 协议与 RabbitMQ 进行通信。这对于使用非 AMQP 协议的客户端与 RabbitMQ 交互非常有用,例如使用 WebSocket 的 Web 应用程序。
  • Prometheus Plugin:  Prometheus 插件用于将 RabbitMQ 的性能指标导出到 Prometheus 监控系统,以便进行性能监控和警报。
  • Delayed Message Plugin:  延迟消息插件允许发布延迟交付的消息,使你能够在稍后的时间点将消息传递给消费者。这对于实现定时任务、延迟重试等场景非常有用。

来源:程序园用户自行投稿发布,如果侵权,请联系站长删除
免责声明:如果侵犯了您的权益,请联系站长,我们会及时删除侵权内容,谢谢合作!

相关推荐

2025-11-2 11:06:00

举报

懂技术并乐意极积无私分享的人越来越少。珍惜
2025-11-22 20:29:59

举报

您需要登录后才可以回帖 登录 | 立即注册
